浅谈钢波纹涵管在高原地区施工的四个步骤

作者:衡水贝尔克工程材料科技有限公司 来源:www.beierke.cn 发表时间:2022-6-15 浏览:次  百度一下

     1 基础挖设方法

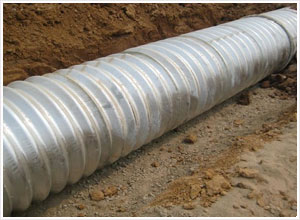

      修建钢波纹涵管,一般要在天然地面或经严格夯实的填方土上。首先挖掘埋设管道的沟槽。挖槽的宽度不但应方便管侧面填土的夯填,而且还应满足设计上基础需要的宽度。多年的施工经验表明,在填土不高的路段上修建涵洞,宜采用先填路基,然后再开挖沟槽埋设涵管的方法较好。钢波纹涵管地基或基础要求均匀又坚固,同时,还应具有耐久性。
     2  各种土质地基的处理方法
     (1) 软土地基
      当波纹涵管处于软土地基上时,需对软土路基进行处理,然后,在其上填一层大于20cm厚的优质砂砾垫层,并夯实紧密。
      (2)一般性土质地基
      承载能力不太高的普通地基,需设一定厚度的基础。但是,若将波纹涵管底基槽原状土经严格夯实(其夯实度到重型击实密实度的90%以上)以后,也可直接将波纹管置于地基上。
       (3)优质土地基
      未经筛分的砂,碎石,砂砾土以及砂质土都是比较理想的地基材料,但需清除10cm以上的石块等硬物。
      (4)岩石地基
      波纹涵管不能直接置于岩石或混凝土基床上,因过于刚性的支承,不但会降低管壁本身所具有的良好柔性,而且还会减小涵管的承载能力。所以对岩石地基应挖掉一部分软岩,换填一层优质土,并认真夯实。开挖软岩沟槽,不能使用烈性炸药和放深孔炮,以避免将过多的外层炸松散。岩石风化层地基不能作为基础,需换填上3D宽度的填土。
      3  预留拱度
      埋设于一般土质地基上的波纹涵管,经过一段时间后,常会产生一定的下沉,而且往往是管道中部大于两端。因此,铺设于路堤下的波纹管的管身要设置预留拱度。其大小根据地基土可能出现的下沉量,涵底纵坡和填土高度等因素综合考虑,通常可为管长的0.6%~1%,最大不宜大于2%,以确保管道中部不出凹陷或滑坡。
       4  回填土
(1) 波纹涵管两侧回填应采用砂砾或与路基填料相同的材料。
(2) 回填应对称施工,分层回填,每层厚度为20cm。
(3) 涵管两侧近处用机械夯实,管底下方粗砂用“水密法”震荡器振实。
(4) 涵管两侧回填应采用振动夯实机逐层夯实。密实度不小于95%。
(5) 涵管上方当回填土厚度超过30cm后,采用压路机静压,填土厚度超过60cm后,采用压路机振压,压实度不小于95%.


本文地址:www.beierke.cn/news_360.html

上一篇:sns柔性防护网锚杆正确施工方法
下一篇:盘点那些属于安全隐患的危险源
衡水贝尔克工程材料科技有限公司   www.beierke.cn   版权所有   城市推广列表
地址:河北省衡水市桃城区赵圈工业园区   官方网站:www.beierke.cn
电话:0318-5229383   传真:0318-5229383   E-mail: beierkecn@aliyun.com   冀ICP备2022028729号-1
友情链接: 暂无友情链接 ! |
